Tranchée de génie civil pour alimentation électrique extérieure dans une rue à Nice

Génie civil électrique à Nice : tranchées et fourreaux

À Nice, l’alimentation électrique extérieure d’une maison, d’une extension ou d’un lotissement impose une tranchée d’au moins 65 cm de profondeur, un fourreau TPC rouge de 75 mm de diamètre et un grillage avertisseur rouge posé 20 cm au-dessus du fourreau — des prescriptions fixées par Enedis pour tout branchement basse tension (BT) jusqu’à 36 kVA. Au-delà de 250 kVA, le raccordement bascule en haute tension HTA et nécessite un poste de transformation HTA/BT, dont le génie civil (fouille, boucle de terre, ceinture équipotentielle) répond à des règles propres. Genesius GCR réalise ces travaux de tranchée et de fourreautage électrique pour les particuliers, promoteurs et collectivités des Alpes-Maritimes.

Qui creuse la tranchée : vous ou Enedis ?

Selon l’article L342-1 du Code de l’énergie, le raccordement d’un utilisateur aux réseaux publics comprend la création d’ouvrages d’extension, d’ouvrages de branchement en basse tension ou le renforcement des réseaux existants, réalisés par le gestionnaire du réseau de distribution (Enedis dans les Alpes-Maritimes). Mais dans le détail, les travaux se répartissent entre le demandeur et Enedis selon le type de raccordement choisi :

ConfigurationQui réalise la tranchée privativeQui pose le câble
Coffret + compteur en limite de propriétéLe propriétaire (fourreau TPC) pour la liaison intérieureLe propriétaire, via son électricien
Compteur posé dans la maison (câble < 30 m)Le propriétaire (fourreau TPC Ø75 mm, tranchée ≥ 65 cm)Enedis fournit et pose le câble dans le fourreau
Poste de transformation HTA/BT (> 250 kVA)Le maître d’ouvrage de l’opération (fouille, accès engins)Enedis raccorde les liaisons HTA et BT du poste

Dans la quasi-totalité des chantiers que nous menons à Nice — extension, piscine, pool house, local technique, lotissement — c’est donc l’entreprise de VRD, et non Enedis, qui réalise la tranchée, pose le fourreau et le grillage avertisseur sur le terrain privé. Enedis n’intervient que pour tirer le câble et raccorder le compteur.

Les normes de tranchée et de fourreau pour un branchement BT (≤ 36 kVA)

Pour un branchement individuel de puissance inférieure ou égale à 36 kVA — le cas de la très grande majorité des maisons et petits locaux — Enedis publie des prescriptions précises dans sa notice « Les travaux de raccordement de votre maison ou local » (édition octobre 2025) :

  • Fourreau de type TPC rouge, diamètre 75 mm, dédié au câble de la dérivation individuelle
  • Tranchée de 65 cm de profondeur au minimum dans la propriété privée
  • Grillage avertisseur rouge posé à 20 cm au-dessus du fourreau, pour signaler la présence du câble lors d’un futur fondations et les réseaux enterrés.">terrassement
  • Le fourreau doit arriver à l’aplomb de la gaine technique logement (GTL) et ne jamais traverser une pièce sanitaire
  • S’il traverse un vide sanitaire, le câble doit être protégé par un fourreau de type ICTA non propagateur de flamme
  • Le disjoncteur de branchement et le compteur, une fois posés dans la GTL, doivent rester accessibles entre 1,00 m et 1,80 m de hauteur

Ces règles complètent la norme d’installation électrique NF C 14-100, qui encadre les branchements à basse tension entre le réseau de distribution et l’installation intérieure. Elles s’appliquent aussi bien à une maison individuelle qu’à l’alimentation extérieure d’un pool house, d’un garage ou d’une dépendance desservis depuis le tableau principal.

Au-delà de 36 kVA : raccordement HTA et postes de transformation

Un lotissement, un bâtiment tertiaire ou une installation industrielle qui dépasse les capacités d’un branchement basse tension classique doit être raccordé en haute tension A (HTA), via un poste de transformation HTA/BT installé en pied d’opération. Le seuil qui sépare les domaines de tension BT et HTA — 250 kVA en triphasé — est fixé par l’article 24 de l’arrêté du 9 juin 2020 relatif aux prescriptions techniques de raccordement aux réseaux d’électricité. Le guide professionnel SéQuélec « Réalisation de postes HTA/BT de distribution publique » (Enedis, FFIE, SERCE, FEDELEC, CAPEB, FNCCR, Consuel — édition du 26/09/2025) détaille trois familles de postes selon la puissance à desservir :

Type de poste HTA/BTPuissance desservieGénie civil associé
Poste rural compact simplifié (PRCS)50 à 160 kVAFouille + boucle de terre cuivre nu, sans tableau HTA
Poste au sol simplifié (PSS, types A et B)100 à 250 kVAFouille + ceinture équipotentielle, tableau HTA en option
Poste à couloir de manœuvre (PAC)Jusqu’à 1 000 kVAFouille renforcée, accès engin de levage, tableau HTA complet

Le génie civil de ces postes suit des règles strictes : une boucle de terre en cuivre nu de section minimale 25 mm² posée en fond de fouille, une ceinture équipotentielle installée à une profondeur comprise entre 30 et 50 cm et à 1 m de l’enveloppe du poste, et un accès dégagé pour les engins de levage — le poids de l’ensemble pouvant atteindre 40 tonnes, avec un axe de grue qui ne doit pas se trouver à plus de 7 m de l’axe de la fouille. Ces travaux, réalisés sous accord préalable du gestionnaire du réseau de distribution, demandent une coordination fine entre le maître d’ouvrage, le constructeur du poste et Enedis.

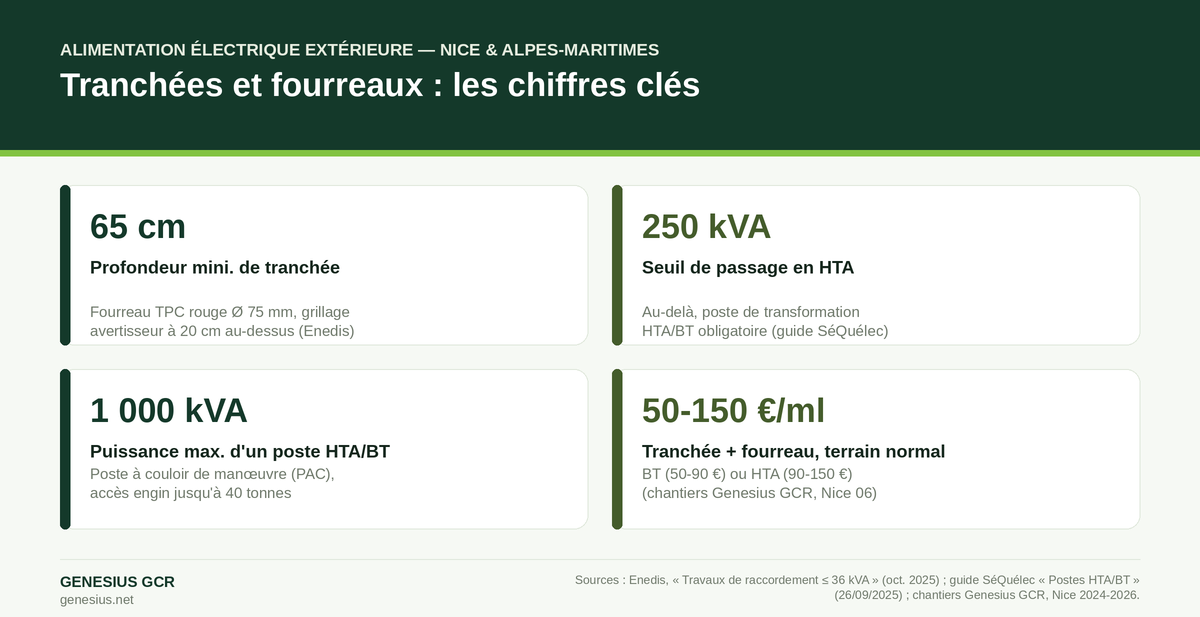

Infographie : normes de tranchée, fourreaux et postes HTA/BT pour l'alimentation électrique extérieure à Nice - Genesius GCR

DT-DICT : la déclaration à ne jamais oublier avant de creuser

Avant toute ouverture de tranchée, qu’il s’agisse d’un branchement individuel ou d’un poste HTA/BT, la déclaration de projet de travaux (DT) puis la déclaration d’intention de commencement de travaux (DICT) auprès des exploitants de réseaux sont obligatoires, conformément à l’article L554-1 du Code de l’environnement. Cette démarche permet de localiser les réseaux enterrés existants (eau, gaz, télécom, autres câbles électriques) avant tout terrassement, et d’éviter un endommagement qui engage la responsabilité de l’entreprise. Si la tranchée traverse le domaine public, une autorisation de voirie délivrée par la commune ou la Métropole Nice Côte d’Azur est également requise avant intervention.

Combien coûte une tranchée électrique à Nice en 2026 ?

Le coût d’un génie civil électrique dépend de la nature du sol, de la longueur de tranchée et du type de raccordement visé :

PrestationPrix indicatif HT
Tranchée + pose fourreau TPC Ø75 mm (branchement BT, terrain normal)50 à 90 €/ml
Tranchée + pose fourreau(x) pour raccordement HTA (terrain normal)90 à 150 €/ml
Terrassement en terrain rocheux ou difficile d’accès+30 à 60 % sur le poste tranchée
Génie civil d’un poste de transformation HTA/BT (fouille, dalle, mise à la terre)3 000 à 8 000 € selon le type de poste
Réfection de chaussée après tranchée sous domaine public (enrobé à chaud)50 à 90 €/m²

Fourchettes établies à partir des chantiers de génie civil réalisés par Genesius GCR à Nice et dans les Alpes-Maritimes (2024-2026) ; elles varient selon l’accessibilité et la longueur du réseau. Simulez votre budget avec notre calculateur de prix travaux à Nice.

À ce budget de tranchée peut s’ajouter le coût du raccordement Enedis lui-même. Pour un chantier de construction déjà doté d’un raccordement définitif en limite de propriété, l’alimentation provisoire du chantier ne coûte que 39,60 € TTC (simple téléopération à distance), contre 372 € ou 496,80 € TTC selon la situation lorsque des travaux de raccordement restent à réaliser — tarifs Enedis en vigueur au 17/07/2025.

À noter : la Commission de régulation de l’énergie a approuvé un nouveau barème de raccordement Enedis (dit « V8 »), applicable à compter du 28 octobre 2026, avec une hausse moyenne annoncée par la presse spécialisée pour les raccordements de 36 kVA ou moins. Demandez toujours le tarif en vigueur au moment de votre demande.

Pourquoi confier votre génie civil électrique à Genesius GCR

Une tranchée électrique bien exécutée engage la sécurité de l’installation pour des décennies : profondeur conforme, fourreau adapté, grillage avertisseur positionné, réseaux voisins repérés et respectés. Sur nos chantiers de génie civil, nous appliquons les mêmes exigences qu’au raccordement des réseaux d’éclairage public ou qu’au génie civil télécom pour collectivités : étude préalable, DT-DICT, terrassement maîtrisé et remise en état soignée. Cette rigueur commune aux réseaux secs est celle que nous appliquons sur chaque chantier de terrassement et fondations dans les Alpes-Maritimes, qu’il s’agisse d’un simple branchement domestique ou d’un poste HTA/BT pour un lotissement.

Un projet d’alimentation électrique extérieure à Nice ou dans les Alpes-Maritimes ? Contactez Genesius GCR pour un devis, ou utilisez notre calculateur de prix travaux à Nice pour une première estimation en ligne.

Questions fréquentes

Qui réalise la tranchée pour un raccordement électrique à Nice : moi ou Enedis ?

Sur votre terrain privé, c’est à vous (ou à votre entreprise de travaux) de réaliser la tranchée et de poser le fourreau TPC. Enedis installe le coffret en limite de propriété et, selon la configuration choisie, fournit et pose le câble à l’intérieur du fourreau jusqu’au compteur.

Quelle est la profondeur minimale d’une tranchée électrique ?

Pour un branchement individuel basse tension, Enedis impose une tranchée d’au moins 65 cm de profondeur, avec un fourreau TPC rouge de 75 mm de diamètre et un grillage avertisseur rouge posé 20 cm au-dessus. Sous une voie carrossable, la profondeur est généralement portée au-delà pour supporter les charges de circulation.

À partir de quelle puissance faut-il un poste de transformation HTA/BT ?

Au-delà de 250 kVA, le raccordement ne relève plus d’un simple branchement basse tension mais d’un poste de transformation HTA/BT, dont la puissance peut aller jusqu’à 1 000 kVA pour un poste à couloir de manœuvre. C’est le cas typique d’un lotissement, d’un immeuble collectif important ou d’un bâtiment tertiaire à forte consommation.

Dois-je faire une déclaration avant de creuser une tranchée électrique ?

Oui. La DT-DICT (déclaration de projet de travaux puis déclaration d’intention de commencement de travaux), prévue par l’article L554-1 du Code de l’environnement, est obligatoire avant toute ouverture de tranchée à proximité de réseaux enterrés. Si la tranchée passe sous le domaine public, une autorisation de voirie de la commune ou de la Métropole est également nécessaire.
